三一重能硅PU篮球场顺利完工
来源:小编 | 发布时间: 2023-12-01 | 次浏览
三一重能硅PU篮球场顺利完工
硅PU球场施工方案
一、基础要求:
1、硅PU运动地面的基础可分为沥青混凝土基础和水泥混凝土基础。
2、沥青混凝土基础要密实、坚实、平整、表面粗糙、无裂隙、无碾压痕迹,新基础需保养7-10天。
3、水泥混凝土基础要平整、坚硬、表面粗糙、无返砂现象、不能出现断裂和细缝;表面不能有浮出的水泥粉,水泥混凝土标号达到砼C25检验标准,新基础需保养25-30天。
4、平整度的测量,用三米直尺于基础平面任意一点测量时无3mm以上的凹陷,或用1米直尺测量无1mm以上的凹陷为合格。
二、 基础的处理:
1、新水泥基础浇铸后必须切割合理温度伸缩缝,原则上以30-40m2为一方块(如5*6)切割,浇铸施工板块间必须切割温度缝,温度缝宽为6~8mm,缝深不少于20mm,(150mm厚以上混凝土基础缝深不少于30mm),以保证基础热胀冷缩能集中在温度缝中变化,不导致基础其它地方开裂。
②把伸缩缝两边的基面各宽30-40mm磨成斜口,深30mm,使伸缩缝成“V”型。
2、对场地基础进行清扫,除去基础残留的沥青或水泥砂浆等杂物。打掉沥青压痕或水泥浮粉,将伸缩缝中的泥土杂物清除干净,晾晒干燥。
3、压光的混凝土地面用专用打磨机打磨一遍增加附着力。
4、用8%左右的盐酸水溶液对水泥基础进行洗刷,再用清水冲洗干净,而后晾干。
5、将干燥的伸缩缝内注入硅PU弹性料,将其补充平整。当伸缩缝如过宽、过深时,应按硅PU弹性料:石英砂=1:2的配比混合搅拌后进行填补。
三、滚涂防水底涂:
1、对于基础是水泥混凝土的,应用硅PU底涂进行封底处理,增强硅PU面层与基础的粘合力。
2、施工时,水泥混凝土层应基本呈干燥状态,含水率小于9%为宜,其简单测定方法是将面积为1㎡、厚度为1.5~2.1mm 的橡胶板覆盖在基层面上,放置2~3 小时,如覆盖的地面表面无水印,紧贴地面一侧的橡胶板又无凝结水印,根据经验说明其含水率已小于9%,符合施工要求。 (或是用薄膜粘在场地上,让太阳爆晒数小时,观察薄膜没有水蒸气即可。)
3、滚涂底涂,将硅PU底涂倒入事先准备好的桶中,若过稠,可用稀释剂稀释。此工序目的是隔断基层潮气,防止硅PU弹性层起鼓脱落;加固基层,提高硅PU弹性层与地面的粘结强度,防止面层出现针气孔等缺陷。
4、滚涂施工:小面积的施工可用油漆刷蘸底涂在阴阳角、管子根部等复杂部位均匀涂布一遍,再用长把滚刷进行大面积施工。滚涂要均匀,不得过厚或过薄,更不允许露底。一般滚涂以0.15kg/㎡~0.25kg/㎡为宜。底涂施工完后要干燥固化后12小时以上,才能进行下一道工序的施工。四、硅PU球场弹性层施工:
①用弹性层、3%-6%稀释剂、气温低于15℃时,加入50g-300g水(根据气温、空气湿度)搅拌均匀,同一方向均匀把混合料呈长条状倒在基面上,材料倒完后把桶倒置让余料流净。
②用刮耙刮涂材料,刮层厚度控制在1-2mm左右。配合人员及时搅拌、倒料、让耙平人员持续作业。注意走姿及速度、拿耙力量与角度。
③第一层弹性层冲层后需先检查胶面是否有针孔,有则用弹性层料刮平,再修边。
④积水处理
底漆干固后,放水试水平,圈出积水处(混凝土基础在酸洗时就圈出积水地方)。
积水厚度不超过5㎜的地方,用缓冲层加入石英砂,按2:1(重量比),再加人3%~5%的水的混合物,用2米直尺、镘刀、小齿刮板涂刮找平积水处。若积水深度超过5㎜的地方用上述的缓冲层混合物分二次还是多次修补至积水深度即可。
注意:修补时要注意修边,不要高出积水周边基面,若高出则用打磨机打磨平整。
⑤每层干固后才能施工下一层。
⑥施工时因淋雨或其他原因造成的凹印,需用馒刀平面加材料磨平凹面。
※注意:如未能及时施工,须先全场打磨后才能进行下一层施工。
五、面漆层施工
①功能区划分
面漆施工前,先处理弹性层凹凸面,检查弹性层针孔,再丈量标记功能区。施工前,若弹性层裸露超过3天,必须全场打磨处理后才可施工面漆。
②第一遍面漆:
将面漆打开(20公斤一桶)、固化剂(一小瓶)、少量150目石英沙、2-3公斤水水,搅拌均匀,滚/涮/喷于弹性基面上。
③第二/三遍面漆:将面漆(20公斤一桶)、固化剂(一小瓶)、1-2公斤水,搅拌均匀,滚/涮/喷于基面上。
※注意:主漆与固化剂搅拌后,请于1小时内施工完成。留存的材料不可重复使用,作报废处理。
六、划线

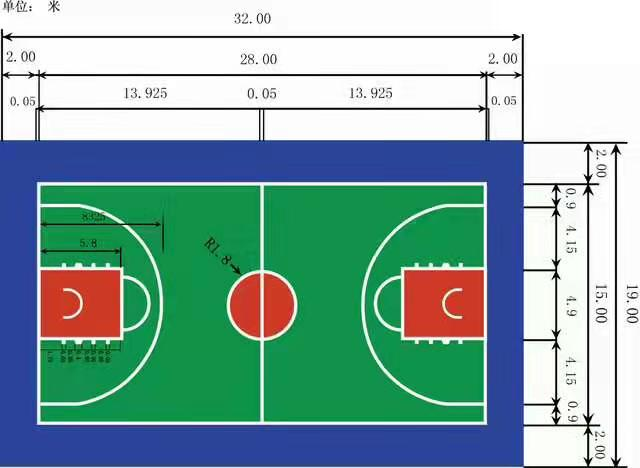

1、面漆固化后,用鉴定过的钢尺,经纬仪放设点位线,各点位数据参照体育工艺的要求,内控相对误差为±0—±1/10000。
2、用美纹纸沿线位两边粘贴,中间预留宽度尺寸应符合球场的界线宽度要求。
3、用专用划线漆按配比(A组:B组=1:9)充分混合均匀。
4、按色别要求将划线漆涂刷在美纹纸之间,待其涂漆表面干固将美纹纸撕掉即可。
七、验收要求及标准
1、无脱层和气泡现象。塑胶面层厚度要符合设计及相关规范要求。
表面平整,雨后无大面积积水现象。
2、球场颜色鲜亮一致,无色斑、水斑,沙滩斑印,滚筒印或其它色差。
3、胶体结实、面漆粘结牢固。50公斤男子皮鞋后跟45度转身一圈,不扭损,无皱皮。
4、球场划线要求清晰不反光,平直圆滑无虚边。
5、场地完工后,养护一星期后方可使用。
上一篇 : PVC塑胶地板的优势特点和施工工艺
下一篇 : 环氧自流平工艺步骤
